¿Cuándo conviene consolidar las muestras en el primer pedido?

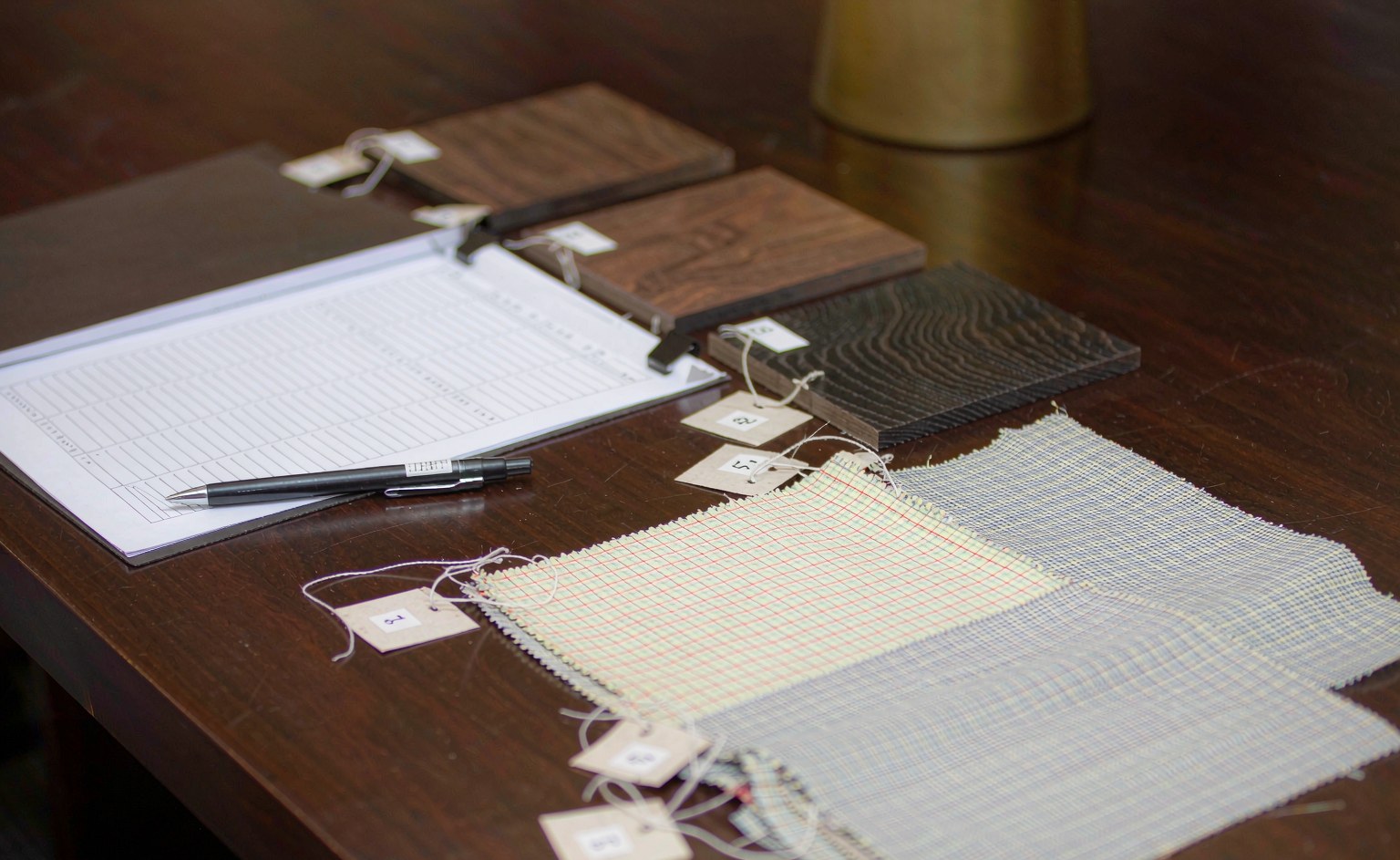

La consolidación de las muestras en el primer pedido se decide por fecha límite y por riesgo. Si el comité del proyecto aprueba el acabado con el bloque de stock recogido en el stand, la muestra física adicional puede entrar como bulto del contenedor del pedido: viaja sin flete propio, se amortiza en el mismo embarque y llega con la partida a la obra, donde sirve de referencia de recepción. Si en cambio la muestra debe circular antes del pedido entre la dirección del proyecto y el estudio de diseño, conviene despacharla sola por aéreo o exprés, porque esperar al contenedor retrasa la cadena entera de aprobaciones.

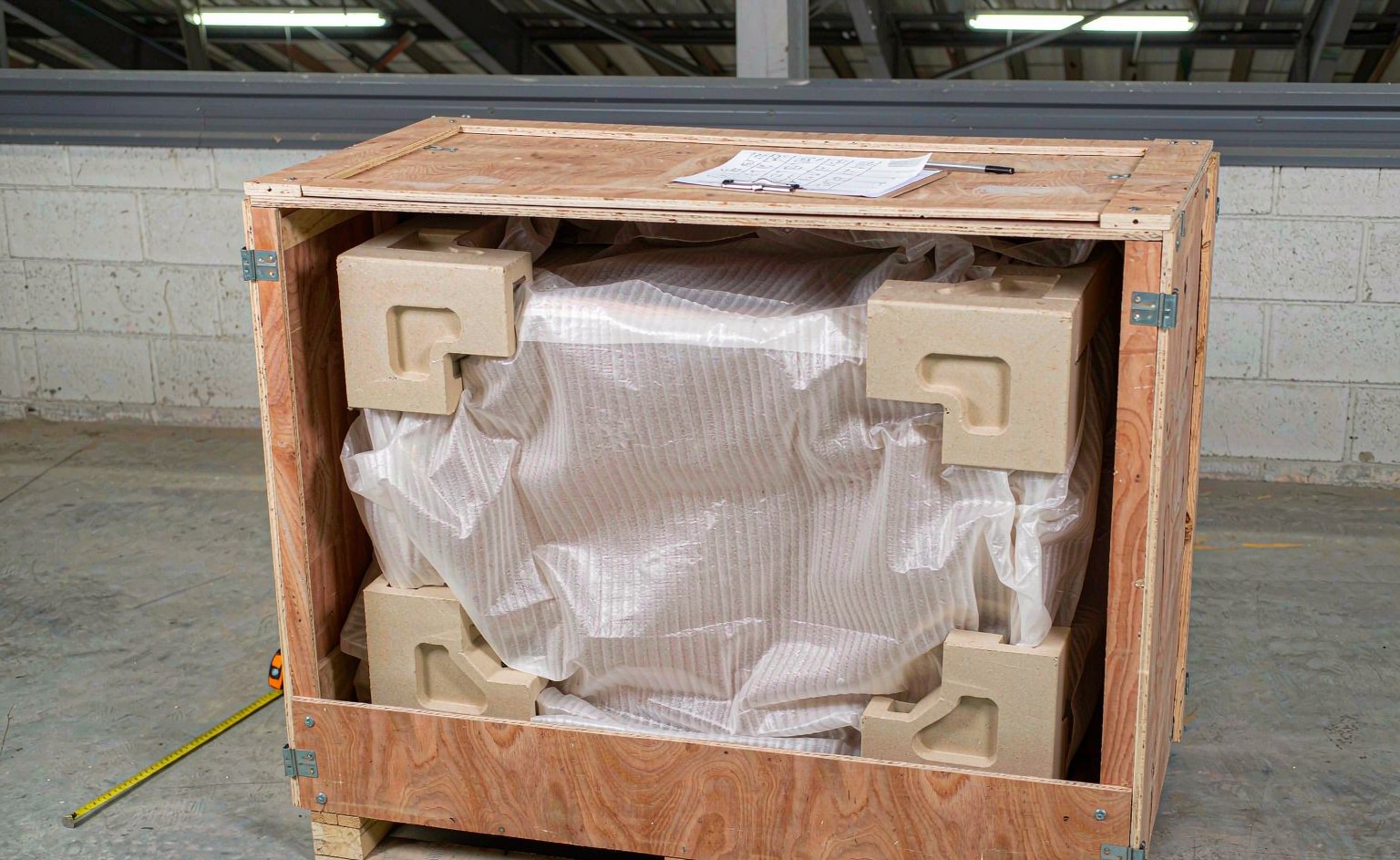

El riesgo es doble y se gestiona por escrito. Un pedido arrancado antes de la aprobación escrita de la muestra transfiere al comprador el riesgo de rechazo; el plazo de producción de 30-45 días, sujeto a contrato, arranca desde la muestra aprobada y no desde la firma del pedido, y esa fecha de arranque es la que protege el calendario de apertura del hotel o del edificio. Por eso la secuencia habitual cierra así: bloques de stock en el stand, prototipo por aéreo durante el cambio de fase, aprobación firmada en destino y, con el acta delante, la solicitud de cotización FF&E (RFQ) que fija el MOQ por modelo y tejido, la inspección final antes del embarque como control de calidad y la consolidación de las unidades de muestra en el primer contenedor.
| Momento | Qué se decide | Ventaja | Riesgo a gestionar |
| Durante la Fase 2 (23-27 oct.) | Niveles de muestra y modo de transporte | La muestra sale antes y el expediente se arma en origen | Recoger bloques sin etiqueta ni referencia escrita |
| Cambio de fase (28-30 oct.) | Despacho exprés o aéreo de prototipos | Sin jornadas de negocio, la logística tiene margen | Almacenes saturados: reservar el despacho con antelación |
| Llegada a destino | Aprobación con luz de proyecto y acta firmada | La muestra testigo queda sellada por las dos partes | Comparar con la foto y no con la pieza |
| Antes del pedido en serie | Consolidar muestras en el primer embarque y fijar el MOQ | Sin flete de muestra adicional | Arrancar producción sin aprobación escrita |
Si el viaje a la segunda fase aún no está confirmado, el mismo plan se puede ejecutar a distancia: el equipo de proyectos envía bloques de acabado de stock por mensajería, arma la comparación de prototipos y prepara la cotización con el país del proyecto, el volumen estimado y la fecha de apertura como datos de partida. La muestra es solo el primer documento físico de un proyecto que se administra por escrito.
